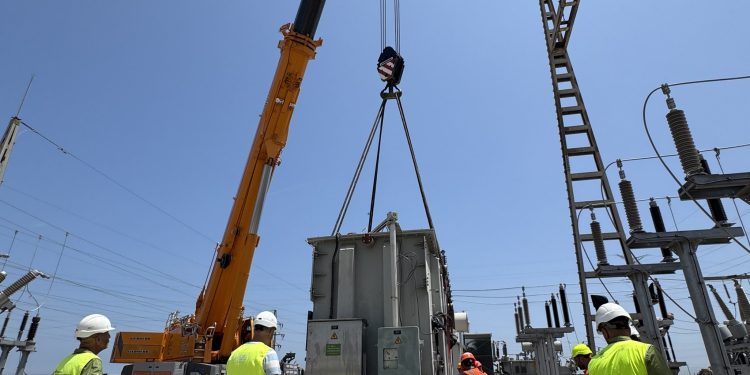

Iberdrola, a través de su distribuidora i-DE, ha sustituido un transformador de alta tensión en la subestación de Silla. La operación forma parte del plan il·lumina y tiene como objetivo reforzar el suministro en la zona afectada por la DANA.

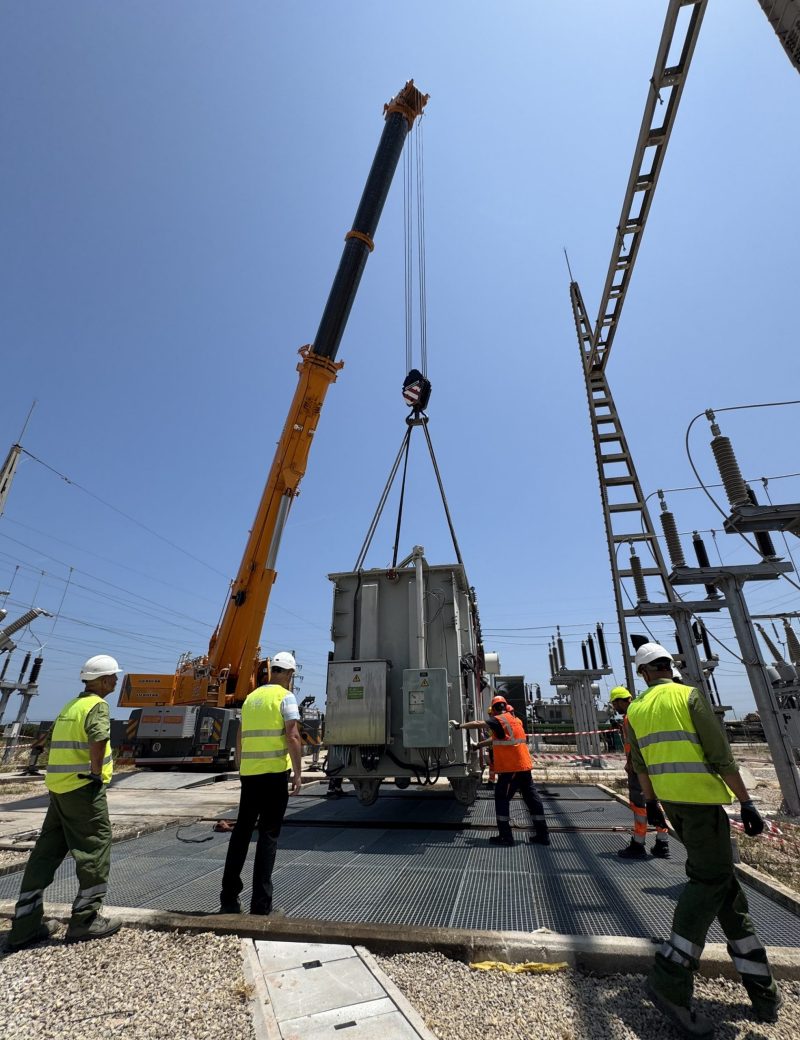

El nuevo equipo, de más de 75 toneladas, ha requerido transporte especial y una grúa de grandes dimensiones, en colaboración con las empresas valencianas Bonet y Rigar, reafirmando el compromiso de Iberdrola con la contratación local.
Energía para más de 22.000 puntos de suministro
Desde esta subestación se abastece a más de 22.000 puntos de suministro en Silla, Beniparrell, Alcàsser, Picassent y el polígono industrial La Coma. A través de 15 líneas de media tensión, la red cubre más de 150 kilómetros entre cableado aéreo y subterráneo.
La renovación permitirá mejorar la calidad del servicio y reforzar la interconexión con otras subestaciones como El Saler, Cullera, Perelló y Almussafes, que en conjunto atienden a más de 82.000 puntos adicionales.
Beneficio global para más de 100.000 clientes
El impacto del nuevo transformador va más allá de la localidad de Silla. La mejora del sistema energético favorecerá a más de 100.000 clientes en la zona, incluyendo viviendas y grandes consumidores industriales.
Ignacio García Bosch, responsable del plan il·lumina, ha destacado que el proyecto avanza con fuerza: “Ya hemos superado los 200 centros de transformación renovados y limpiados, y se han construido numerosos apoyos de líneas de media tensión”.
Rediseño completo tras la DANA
El plan il·lumina contempla una inversión de 100 millones de euros para rediseñar la red eléctrica dañada por la DANA. Entre sus objetivos figuran la resiliencia ante fenómenos meteorológicos y la incorporación de tecnologías digitales de última generación.
La iniciativa incluye un equipo técnico de 35 personas y la colaboración de cerca de 1.000 operarios, en su mayoría de procedencia local.
Menos molestias, más eficiencia
Para minimizar las molestias en los municipios, i-DE ha reforzado los avisos de cortes programados y aplica medidas especiales como la instalación de generadores temporales y trabajos en horario nocturno.
Pese a su envergadura, la ejecución del plan no ha interrumpido el resto de inversiones de la compañía en la Comunitat Valenciana, gracias a la creación de un equipo dedicado exclusivamente al proyecto.
